仙人谷堰堤前庭保護工事


【着工前】

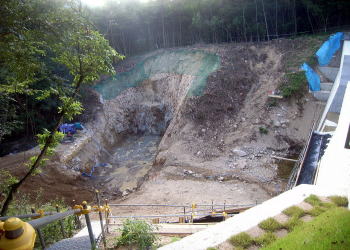

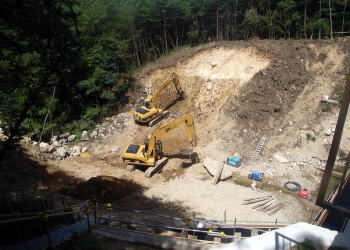

渓谷の河床は転石・流木で錯雑とし、斜面には樹木が生茂り、このように密林化している場所での工事でした

工期 2007/06/01~2008/03/01 場所 神戸市北区有野町唐櫃地先
発注者 国土交通省 近畿地方整備局 六甲砂防事務所
概要 砂防土工・法面工・コンクリート堰堤工・ 砂防堰堤付属物設置工
詳細 本工事は、有野川支流の奥山川中流に位置する既設砂防ダムの抑止機能向上を目的とした第2期工事であり、当該場所は砂防 指定地内危険渓流なので、必然的に危険度も高く、地形・気象・四季の遷り変りが大きく影響しました。
また自然環境・景観・動植物に対して配慮することは勿論、著しく地形を壊変することなく、洪水抑止施設としての機能を持った砂防ダムの補強と気象変化への対応可能な構造にする工事でもありました。

担当者のコメント


当該工事は秋期に松茸狩りの為の工事中止期間が約2ヶ月間もありましたので、工事着手初期の9月に最も多く発生する台風の影響を受けた場合、工事区域内外共に甚大な影響を受ける懸念があり、真夏の8月中に副堰堤の基礎部分3リフト(約3m)を完成しなければならず、とても厳しい工程管理を強いられましたが、無事に乗越えることができました。
また冬期期間は裏六甲特有の寒気が流れ込む為に豪雪に見舞われ、コンクリート性質上最も危惧される養生管理をはじめ、積雪・寒気による運行路の凍結でコン クリートミキサー車(アジデータ車)が往来できず中断する事態が発生しました。
その為工期に間に合わない可能性が生じましたが、再度の工程見直しと打開策の考察を試行錯誤し、融解処理と早朝からの除雪作業などの甲斐があって、無事工期内に完成できました。
