工期 | 2012/03/07~2012/12/17 | 場所 | 兵庫県神戸市西区神出町北~広谷地先 |
---|---|---|---|
発注者 | 国土交通省 近畿地方整備局 兵庫国道工事事務所 | ||

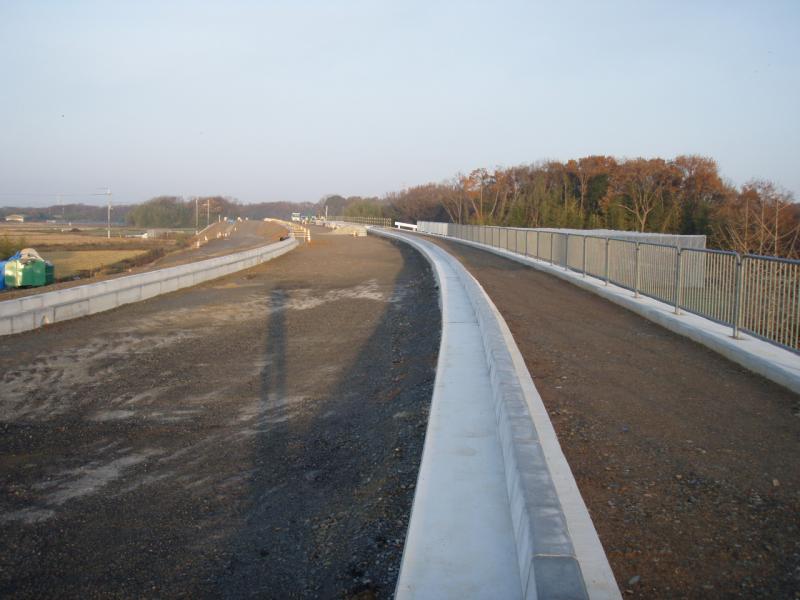

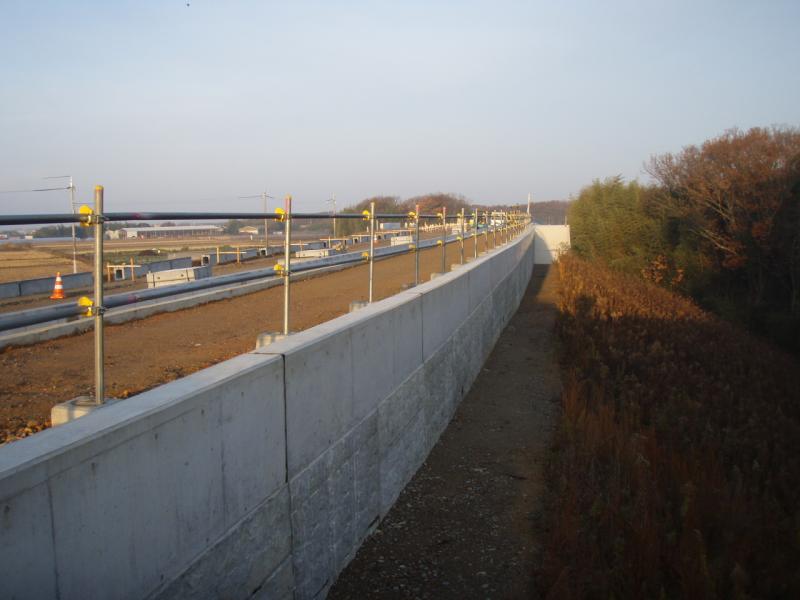

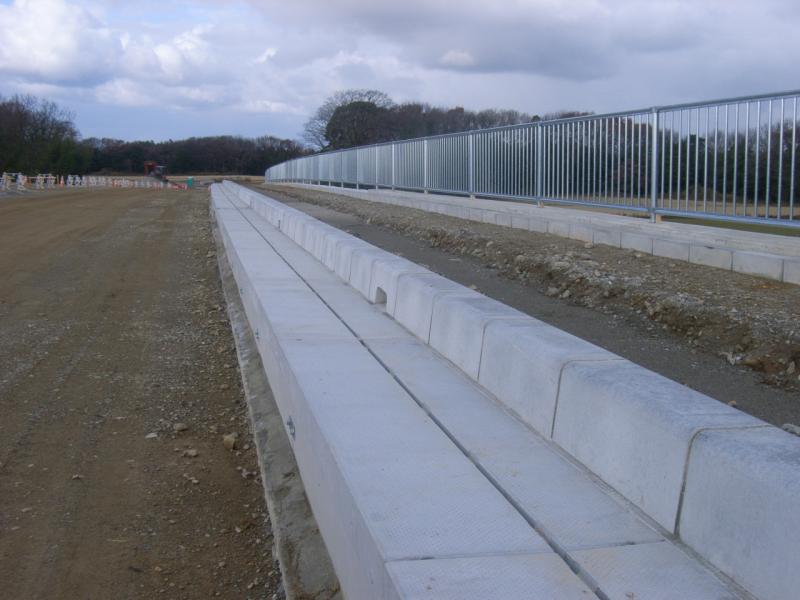

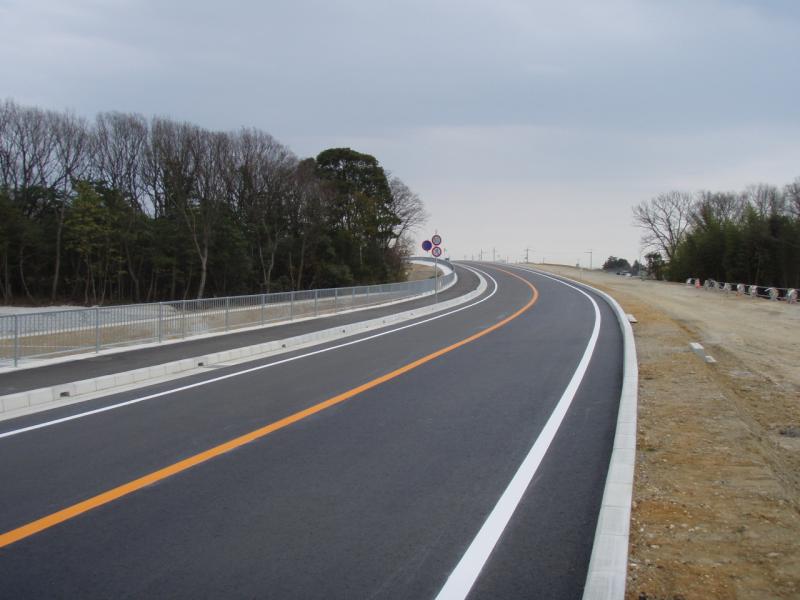

概要 | 新設道路工事 施工延長 L=900m 、幅員 W=25.0m(35.0m) 道路土工1式 法面工1式 擁壁工1式 石・ブロック積工1式 排水構造物工1式 調整池工1式 構造物撤去工1式 舗装工1式 縁石工1式 防護柵工1式 情報ボックス工1式 照明工1式 道路付属物工1式 仮設工1式 |
||
詳細 | 本工事は、一般国道175号線で神戸市西区神出町区域における交通混雑の緩和、交通安全の確保を目的としている『神出バイパス』の道路事業である。 また施工場所は、神出町北から広谷付近の L=0.9㎞区間で、新設道路改良工事である。 |
本工事の施工延長は0.9kmと長く、場内に農道があるために切替時期が重要なポイントとなり、更に他工区業者の仮設道路確保も必要なため、工程管理が重要であった。

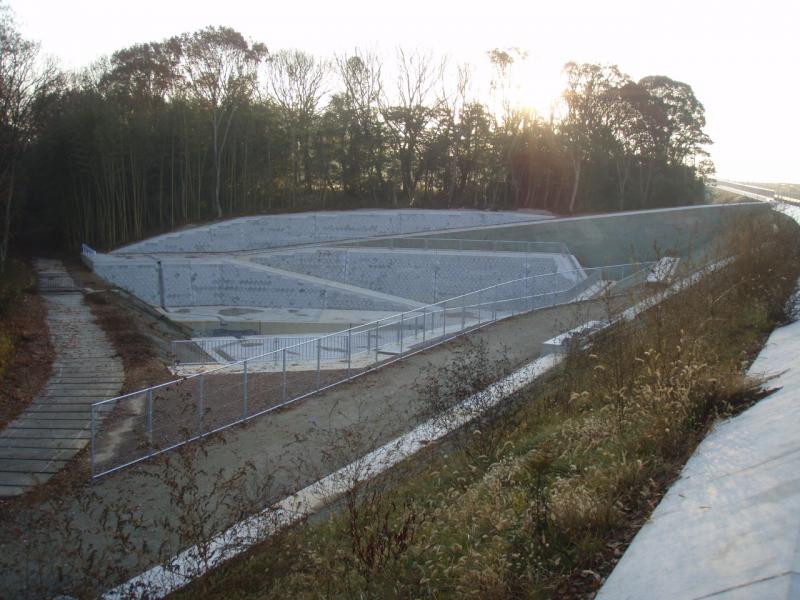

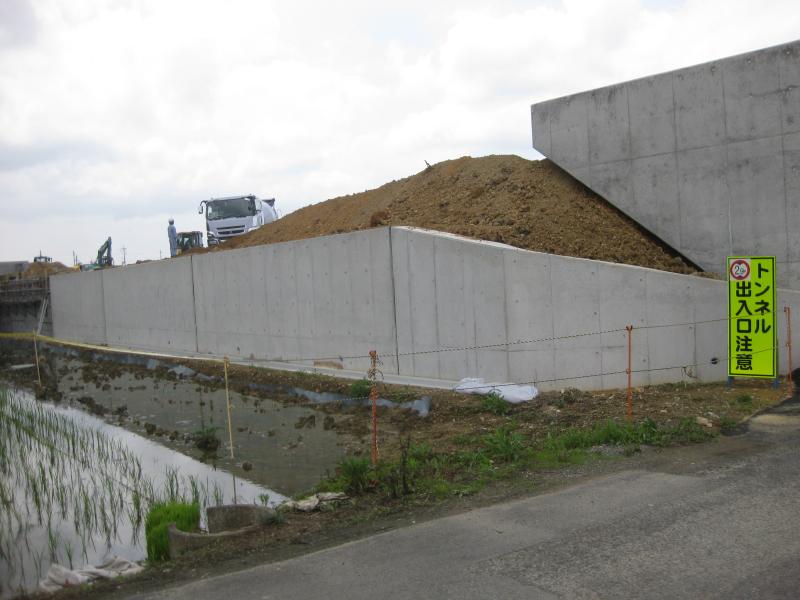

また雨期に盛土(V=18,000m3)・擁壁工(スーパーテールアルメ工法、重力式擁壁)施工が全盛期になるため、雨水排水が田畑の耕作に濁水として流入しないように配慮した。
追加工事の調整池に関しては、施工時期が農繁期と重なり、農業用水池(城ケ谷池)に対し濁水等の流入に配慮した。
神出地区における地域住民の皆様や、田畑の地権者様・各関係機関のご協力のおかげで無事に完成することが出来ました。この場をお借りしまして改めて感謝申し上げます。
